UPG005 |
m² |

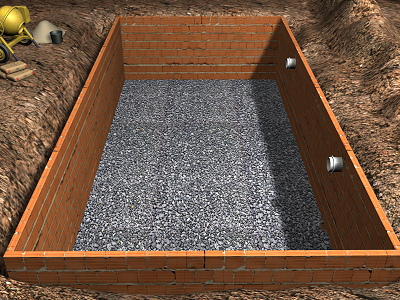

Encofrado perdido de mampostería, para vaso de piscina con skimmer. |
$ 22.551,50 |
||
Encofrado perdido para vaso de piscina rectangular, de 9 cm de espesor de mampostería, de ladrillo cerámico hueco doble, para revestir, 24x11,5x9 cm, recibida con mortero de cemento confeccionado en obra, con 250 kg/m³ de cemento, color gris, dosificación 1:6, suministrado en sacos. |
Código |
Unidad |
Descripción |
Cantidad |
Valor unitario |
Valor parcial |
1 |
Materiales |
||||
mt04lvc010c |
Ud |
Ladrillo cerámico hueco doble, para revestir, 24x11,5x9 cm. |
34,650 |
277,73 |
9.623,34 |
mt08aaa010a |
m³ |
Agua. |
0,004 |
2.861,38 |
11,45 |
mt01arg005a |
t |
Arena de cantera, para mortero preparado en obra. |
0,019 |
39.051,99 |
741,99 |
mt08cem000d |
kg |
Cemento gris en sacos. |
2,911 |
421,58 |
1.227,22 |
Subtotal materiales: |
11.604,00 |
||||
2 |
Equipo |
||||
mq06hor010 |
h |
Concretera. |
0,008 |
617,35 |
4,94 |
Subtotal equipo: |
4,94 |
||||
3 |
Mano de obra |
||||
mo021 |
h |
Oficial 1ª obra gris. |
0,635 |
11.042,68 |
7.012,10 |
mo114 |
h |
Peón de obra gris. |
0,446 |
7.821,24 |
3.488,27 |
Subtotal mano de obra: |
10.500,37 |
||||
4 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
22.109,31 |
442,19 |
|
Costos directos (1+2+3+4): |
22.551,50 |
Pliego de condiciones
ÍTEM UPG005: ENCOFRADO PERDIDO DE MAMPOSTERÍA, PARA VASO DE PISCINA CON SKIMMER. CARACTERÍSTICAS TÉCNICAS Formación de encofrado perdido para vaso de piscina rectangular, de 9 cm de espesor de mampostería, de ladrillo cerámico hueco doble, para revestir, 24x11,5x9 cm, recibida con mortero de cemento confeccionado en obra, con 250 kg/m³ de cemento, color gris, dosificación 1:6, suministrado en sacos. Incluso parte proporcional de replanteo, nivelación y aplomado, mermas y roturas, enjarjes, ejecución de encuentros y puntos singulares, colocación de tuberías de desagüe, skimmers, boquillas de impulsión y toma de limpiafondos (no incluidos en este precio) y limpieza. Sin incluir formación de ménsula ni relleno del trasdós. CRITERIO DE MEDICIÓN EN PROYECTO Superficie medida según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará que el plano de apoyo tiene la resistencia necesaria, es horizontal, y presenta una superficie limpia. AMBIENTALES. Se suspenderán los trabajos cuando la temperatura ambiente sea inferior a 5°C o superior a 40°C, llueva, nieve o la velocidad del viento sea superior a 50 km/h. DEL CONTRATISTA. Garantizará que este tipo de trabajos sea realizado por personal cualificado y bajo el control de empresas especializadas. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo. Preparación del mortero. Asiento de la primera hilada sobre capa de mortero. Colocación y aplomado de miras de referencia. Colocación de las piezas por hiladas a nivel. Colocación y fijación de tuberías, skimmers, boquillas de impulsión y toma de limpiafondos. Limpieza. CONDICIONES DE TERMINACIÓN. El conjunto será monolítico. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a lluvias, heladas y temperaturas elevadas. MEDIDA Y FORMA DE PAGO Se medirá la superficie realmente ejecutada según especificaciones de Proyecto. |
