UVT030 |
m |
Vallado de terreno, de malla electrosoldada modular. |
$ 173.415,83 |

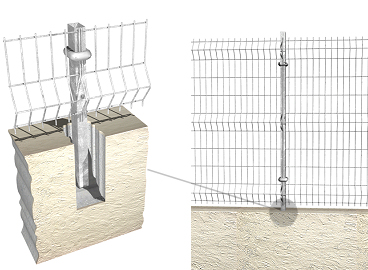

Vallado de terreno formado por panel de malla electrosoldada con pliegues de refuerzo, de 200x50 mm de paso de malla, reducido a 50x50 mm en las zonas de pliegue, y 5 mm de diámetro, de 2,50x1,50 m, acabado galvanizado y postes de perfil hueco de sección rectangular de 60x40x2 mm, empotrados en el soporte. |
Código |
Unidad |
Descripción |
Cantidad |
Valor unitario |
Valor parcial |
1 |
Materiales |
||||
mt52vsm010d |
m |
Panel de malla electrosoldada con pliegues de refuerzo, de 200x50 mm de paso de malla, reducido a 50x50 mm en las zonas de pliegue, y 5 mm de diámetro, de 2,50x1,50 m, acabado galvanizado. |
1,000 |
143.627,81 |
143.627,81 |
mt52vpm030d |
Ud |
Poste de perfil hueco de acero de sección rectangular 60x40x2 mm, de 1,5 m de altura, acabado galvanizado. |
0,200 |
38.629,15 |
7.725,83 |
mt52vpm050 |
Ud |
Accesorios de fijación de los paneles de malla electrosoldada modular a los postes metálicos |
1,600 |
5.609,36 |
8.974,98 |
mt10hmf050qde |
m³ |
Concreto simple f'c=210 kg/cm² (21 MPa), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 19 mm, manejabilidad blanda, fabricado en planta, según NSR-10 y ACI 318. |
0,015 |
293.303,66 |
4.399,55 |
Subtotal materiales: |
164.728,17 |
||||
2 |
Mano de obra |
||||
mo087 |
h |
Ayudante de obra blanca de obra civil. |
0,114 |
10.111,16 |
1.152,67 |
mo011 |
h |
Oficial 1ª montador. |
0,103 |
14.005,70 |
1.442,59 |
mo080 |
h |
Ayudante montador. |
0,103 |
10.111,16 |
1.041,45 |
Subtotal mano de obra: |
3.636,71 |
||||
3 |
Herramienta menor |
||||
% |
Herramienta menor |
3,000 |
168.364,88 |
5.050,95 |
|
Coste de mantenimiento decenal: $ 29.480,69 en los primeros 10 años. |
Costos directos (1+2+3): |
173.415,83 |
Pliego de condiciones
ÍTEM UVT030: VALLADO DE TERRENO, DE MALLA ELECTROSOLDADA MODULAR. CARACTERÍSTICAS TÉCNICAS Vallado de terreno mediante panel de malla electrosoldada con pliegues de refuerzo, de 200x50 mm de paso de malla, reducido a 50x50 mm en las zonas de pliegue, y 5 mm de diámetro, de 2,50x1,50 m, acabado galvanizado y postes de perfil hueco de sección rectangular, de 60x40x2 mm, empotrados en dados de concreto o muretes de mampostería u concreto. Incluso replanteo, apertura de huecos, relleno de mortero de cemento, confeccionado en obra, con aditivo hidrófugo, dosificación 1:4 para recibido de los montantes, colocación de la malla y accesorios de montaje. CRITERIO DE MEDICIÓN EN PROYECTO Longitud medida según documentación gráfica de Proyecto, deduciendo los huecos de longitud mayor de 1 m. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará la posible existencia de servidumbres, elementos enterrados, redes de servicio o cualquier tipo de instalaciones que puedan resultar afectadas por las obras a iniciar. AMBIENTALES. Se suspenderán los trabajos cuando llueva con intensidad, nieve o exista viento excesivo. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo de alineaciones y niveles. Marcado de la situación de los postes. Apertura de huecos para colocación de los montantes. Colocación de los postes. Fundido del concreto. Aplomado y alineación de los postes. Colocación de accesorios. Colocación de la malla y atirantado del conjunto. CONDICIONES DE TERMINACIÓN. El conjunto será monolítico. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes. MEDIDA Y FORMA DE PAGO Se medirá la longitud realmente ejecutada según especificaciones de Proyecto, deduciendo los huecos de longitud mayor de 1 m. |
