ASA011 |
Ud |

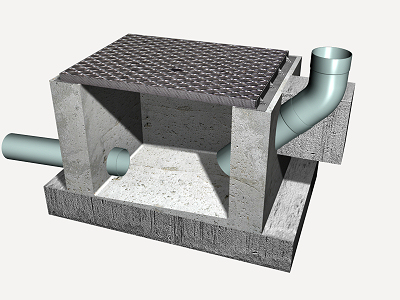

Caja de inspección de concreto "in situ". |
$ 252.411,48 |
Caja de inspección a pie de bajante, de concreto simple "in situ", de dimensiones interiores 60x60x60 cm, con tapa prefabricada de concreto armado. |
Código |
Unidad |
Descripción |
Cantidad |
Valor unitario |
Valor parcial |
1 |
Materiales |
||||
mt10hmf050spe |
m³ |
Concreto simple f'c=310 kg/cm² (31 MPa), clase de exposición F0 S2 P1 C0, tamaño máximo del agregado 19 mm, manejabilidad blanda, fabricado en planta, según NSR-10 y ACI 318. |
0,354 |
336.439,74 |
119.099,67 |
mt11ppl030a |
Ud |
Codo 87°30' de PVC liso, D=125 mm. |
1,000 |
16.401,98 |
16.401,98 |
mt08epr030c |
Ud |
Molde reutilizable para formación de cajas de inspección de sección cuadrada de 60x60x60 cm, de lámina metálica, incluso accesorios de montaje. |
0,050 |
708.512,42 |
35.425,62 |
mt11arf010b |
Ud |
Tapa de concreto armado prefabricada, 60x60x5 cm. |
1,000 |
40.714,13 |
40.714,13 |
Subtotal materiales: |
211.641,40 |
||||
2 |
Mano de obra |
||||
mo020 |
h |
Oficial 1ª obra blanca. |
1,445 |
16.464,20 |
23.790,77 |
mo113 |
h |
Peón de obra blanca. |
1,034 |
11.634,50 |
12.030,07 |
Subtotal mano de obra: |
35.820,84 |
||||
3 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
247.462,24 |
4.949,24 |
|
Coste de mantenimiento decenal: $ 12.620,57 en los primeros 10 años. |
Costos directos (1+2+3): |
252.411,48 |
Pliego de condiciones
ÍTEM ASA011: CAJA DE INSPECCIÓN DE CONCRETO "IN SITU". CARACTERÍSTICAS TÉCNICAS Formación de caja de inspección a pie de bajante enterrada, de concreto simple "in situ" f'c=310 kg/cm² (31 MPa), clase de exposición F0 S2 P1 C0, tamaño máximo del agregado 19 mm, manejabilidad blanda, de dimensiones interiores 60x60x60 cm, sobre solera de concreto simple de 15 cm de espesor, formación de pendiente mínima del 2%, con el mismo tipo de concreto, con codo de PVC de 45° colocado en dado de concreto, para evitar el golpe de bajada en la pendiente de la solera, cerrada superiormente con tapa prefabricada de concreto armado con cierre hermético al paso de los olores mefíticos. Incluso molde reutilizable de lámina metálica amortizable en 20 usos. El precio no incluye la excavación ni el relleno del trasdós. CRITERIO DE MEDICIÓN EN PROYECTO Número de unidades previstas, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS DEL SOPORTE. Se comprobará que la ubicación de la caja de inspección se corresponde con la de Proyecto. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo. Fundido y compactación del concreto en formación de solera. Colocación del molde reutilizable. Fundido y compactación del concreto en formación de la caja de inspección. Retirada del molde. Conexionado de los colectores a la caja de inspección. Relleno de concreto para formación de pendientes. Colocación del codo de PVC en el dado de concreto. Colocación de la tapa y los accesorios. Comprobación de su correcto funcionamiento. CONDICIONES DE TERMINACIÓN. La caja de inspección quedará totalmente estanca. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes y obturaciones. Se taparán todas las cajas de inspección para evitar accidentes. MEDIDA Y FORMA DE PAGO Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto. |
