Montaje y desmontaje de andamio tubular de volumen
0XA131 Montaje y desmontaje de andamio tubular de volumen

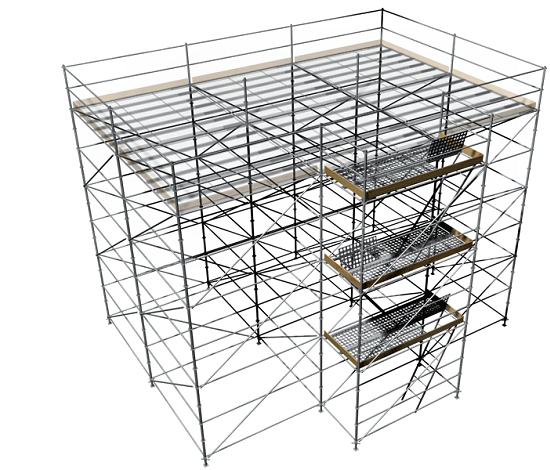

Montaje y desmontaje de andamio de volumen, formado por 200 m³ de estructura tubular de acero galvanizado en caliente y plataforma de trabajo de 100 m², situada hasta 10 m de altura máxima.

Volumen de la estructura (m³)
Altura máxima de trabajo (m)
Superficie (m²)

Código

Unidad

Descripción

Cantidad

Valor

unitario

Valor

parcial

1



Equipo



mq13ats021a

Ud

Repercusión, por m³, de montaje de andamio de volumen, de 10 m de altura máxima de trabajo, constituido por estructura tubular de acero galvanizado en caliente, de 48,3 mm de diámetro y 3,2 mm de espesor, fabricado cumpliendo las exigencias de calidad recogidas en la norma ISO 9001; incluso parte proporcional de escalera interior con trampilla y barandilla con dos barras y guardaescoba.

200,000

9.699,33

1.939.866,00

mq13ats022a

Ud

Repercusión, por m³, de desmontaje de andamio de volumen, de 10 m de altura máxima de trabajo, constituido por estructura tubular de acero galvanizado en caliente, de 48,3 mm de diámetro y 3,2 mm de espesor, fabricado cumpliendo las exigencias de calidad recogidas en la norma ISO 9001; incluso parte proporcional de escalera interior con trampilla y barandilla con dos barras y guardaescoba.

200,000

6.304,57

1.260.914,00

mq13ats031a

Ud

Repercusión, por m², de montaje de plataforma de trabajo de lámina perforada de acero.

100,000

12.816,97

1.281.697,00

mq13ats032a

Ud

Repercusión, por m², de desmontaje de plataforma de trabajo de lámina perforada de acero.

100,000

8.313,71

831.371,00



Subtotal equipo:

5.313.848,00

2



Herramienta menor




%

Herramienta menor

2,000

5.313.848,00

106.276,96



Costos directos (1+2):

5.420.124,96


ÍTEM 0XA131: MONTAJE Y DESMONTAJE DE ANDAMIO TUBULAR DE VOLUMEN.


CARACTERÍSTICAS TÉCNICAS

Montaje y desmontaje de andamio de volumen, formado por 200 m³ de estructura tubular de acero galvanizado en caliente y plataforma de trabajo de 100 m², situada hasta 10 m de altura máxima, según planos de montaje. Incluso accesorios, sistemas de protección, anclajes y reposiciones.



CRITERIO DE MEDICIÓN EN PROYECTO

Número de unidades previstas, según Estudio o Estudio Básico de Seguridad y Salud.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS


AMBIENTALES.

No se iniciarán los trabajos de montaje o desmontaje con lluvia, viento o nieve.



FASES DE EJECUCIÓN.

Replanteo de los apoyos. Limpieza y preparación de la superficie de apoyo y protección de los espacios afectados. Montaje y colocación de los componentes. Colocación de la plataforma de trabajo. Colocación de los elementos de protección, acceso y señalización. Prueba de carga. Desmontaje y retirada del andamio.
