Muro de concreto para vallado de terreno
UVM020 Muro de concreto para vallado de terreno
Vallado de terreno formado por muro continuo de concreto armado, de 1 m de altura y 15 cm de espesor, realizado con concreto f'c=210 kg/cm² (21 MPa), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 12,5 mm, manejabilidad blanda, preparado en obra, y malla electrosoldada tipo XX 50, 25x25 cm y Ø 4-4 mm; montaje y desmontaje del sistema de encofrado recuperable metálico para acabado visto. Incluso berenjenos para biselado de cantos y separadores.

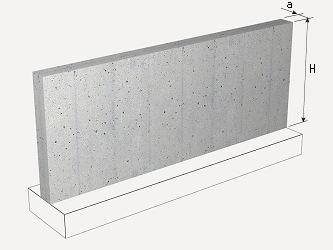

Altura 'H' (m)
Espesor "a" (cm)
Fundido
Clase de exposición ambiental
Ciclos de congelamiento y deshielo
En contacto con suelos o aguas con sulfatos solubles
Requiere baja permeabilidad
Protección adicional contra la corrosión
Resistencia (kg/cm²)
Tamaño máximo del agregado (mm)
Manejabilidad
Con aditivo hidrófugo
Excesos sobre volumen teórico de concreto (%)
Malla electrosoldada
Designación
Diámetro (mm)
Dimensiones de la malla (cm)

Código

Unidad

Descripción

Cantidad

Valor

unitario

Valor

parcial

1



Materiales



mt07aco020d

Ud

Separador homologado para muros.

2,400

208,53

500,47

mt08eme030c

Sistema de encofrado a dos caras, para muros, formado por paneles metálicos modulares, hasta 3 m de altura, incluso elementos para paso de instalaciones.

2,000

70.803,46

141.606,92

mt07ame050aae

Malla electrosoldada tipo XX 50, 25x25 cm y Ø 4-4 mm, según NTC 5806 y ASTM A1064 / A1064M.

1,100

2.954,16

3.249,58

mt08var040a

Ud

Berenjeno de PVC, de varias dimensiones y 2500 mm de longitud.

1,000

1.827,40

1.827,40

mt08aaa010a

Agua.

0,034

4.983,82

169,45

mt01arg000d

Arena cribada.

0,087

106.280,07

9.246,37

mt01arg001de

Agregado grueso homogeneizado, de tamaño máximo 12,5 mm.

0,131

76.933,06

10.078,23

mt08cem000d

kg

Cemento gris en sacos.

56,448

734,29

41.449,20



Subtotal materiales:

208.127,62

2



Equipo



mq06hor010

h

Concretera eléctrica con una capacidad de amasado de 160 l.

0,095

11.514,56

1.093,88



Subtotal equipo:

1.093,88

3



Mano de obra



mo042

h

Oficial 1ª obra negra.

0,347

38.230,45

13.265,97

mo089

h

Ayudante de obra negra.

0,347

28.560,47

9.910,48

mo113

h

Peón de obra blanca.

0,176

26.456,35

4.656,32

mo112

h

Ayudante entendido.

0,184

26.895,45

4.948,76



Subtotal mano de obra:

32.781,53

4



Herramienta menor




%

Herramienta menor

2,000

242.003,03

4.840,06

Coste de mantenimiento decenal: $ 12.342,15 en los primeros 10 años.

Costos directos (1+2+3+4):

246.843,09


ÍTEM UVM020: MURO DE CONCRETO PARA VALLADO DE TERRENO.


MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN EL ÍTEM.

Dependiendo de la agresividad del terreno o la presencia de agua con sustancias agresivas, se elegirá el cemento adecuado para la fabricación del concreto, así como su dosificación y permeabilidad.


CARACTERÍSTICAS TÉCNICAS

Vallado de terreno formado por muro continuo de concreto armado, de 1 m de altura y 15 cm de espesor, realizado con concreto f'c=210 kg/cm² (21 MPa), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 12,5 mm, manejabilidad blanda, preparado en obra, y malla electrosoldada tipo XX 50, 25x25 cm y Ø 4-4 mm; montaje y desmontaje del sistema de encofrado recuperable metálico para acabado visto. Incluso berenjenos para biselado de cantos y separadores.



CRITERIO DE MEDICIÓN EN PROYECTO

Longitud medida según documentación gráfica de Proyecto, deduciendo la longitud de los huecos de puertas y cancelas.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS


DEL SOPORTE.

Se comprobará la posible existencia de servidumbres, elementos enterrados, redes de servicio o cualquier tipo de instalaciones que puedan resultar afectadas por las obras a iniciar.


AMBIENTALES.

Se suspenderán los trabajos de fundido cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C.


DEL CONTRATISTA.

Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el fundido o posterior periodo de fraguado, no pudiendo comenzarse el fundido de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Limpieza y preparación de la superficie de apoyo. Replanteo. Colocación y aplomado de la malla electrosoldada con separadores homologados. Colocación de berenjenos en el encofrado. Montaje del sistema de encofrado del murete. Formación de juntas. Preparación del concreto. Fundido y compactación del concreto. Desmontaje del sistema de encofrado. Curado del concreto.


CONDICIONES DE TERMINACIÓN.

El conjunto será monolítico.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá la obra recién ejecutada frente a lluvias, heladas y temperaturas elevadas.



MEDIDA Y FORMA DE PAGO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto, deduciendo la longitud de los huecos de puertas y cancelas.
