EAE010 |
kg |
Acero en estructura de escaleras y rampas. |
$ 8.786,26 |

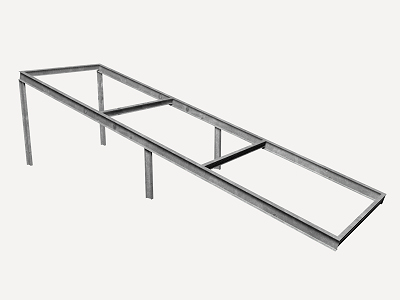

Acero A 572 Grado 50, en estructura de rampa, formada por piezas simples de perfiles laminados en caliente, acabado con imprimación antioxidante, con uniones soldadas en obra. El precio incluye las soldaduras, los cortes, los despuntes, las piezas especiales, los casquillos y los elementos auxiliares de montaje. |
Código |
Unidad |
Descripción |
Cantidad |
Valor unitario |
Valor parcial |
1 |
Materiales |
||||
mt07ala000ob |
kg |
Acero laminado A 572 Grado 50, en perfiles laminados en caliente, según ASTM A 572, piezas simples, para aplicaciones estructurales, acabado con imprimación antioxidante. Trabajado y montado en taller, para colocar con uniones soldadas en obra. |
1,000 |
2.039,62 |
2.039,62 |
Subtotal materiales: |
2.039,62 |
||||
2 |
Equipo |
||||
mq08sol020 |
h |
Equipo y elementos auxiliares para soldadura eléctrica. |
0,015 |
6.326,81 |
94,90 |
Subtotal equipo: |
94,90 |
||||
3 |
Mano de obra |
||||
mo047 |
h |
Oficial 1ª montador de estructura metálica. |
0,179 |
20.839,29 |
3.730,23 |
mo094 |
h |
Ayudante montador de estructura metálica. |
0,179 |
15.358,80 |
2.749,23 |
Subtotal mano de obra: |
6.479,46 |
||||
4 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
8.613,98 |
172,28 |
|
Coste de mantenimiento decenal: $ 263,59 en los primeros 10 años. |
Costos directos (1+2+3+4): |
8.786,26 |
Pliego de condiciones
ÍTEM EAE010: ACERO EN ESTRUCTURA DE ESCALERAS Y RAMPAS. MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN EL ÍTEM. La zona de soldadura no se pintará. No se pondrá en contacto directo el acero con otros metales ni con yesos. CARACTERÍSTICAS TÉCNICAS Acero A 572 Grado 50, en estructura de rampa, formada por piezas simples de perfiles laminados en caliente, acabado con imprimación antioxidante, con uniones soldadas en obra. CRITERIO DE MEDICIÓN EN PROYECTO Peso nominal medido según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ÍTEMS AMBIENTALES. No se realizarán trabajos de soldadura cuando la temperatura sea inferior a 0°C. DEL CONTRATISTA. Presentará para su aprobación, al director de la ejecución de la obra, el programa de montaje de la estructura, basado en las indicaciones del Proyecto, así como la documentación que acredite que los soldadores que intervengan en su ejecución estén certificados por un organismo acreditado. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo de la rampa. Colocación y fijación provisional de los perfiles. Aplomado y nivelación. Ejecución de las uniones soldadas. CONDICIONES DE TERMINACIÓN. Las cargas se transmitirán correctamente a la estructura. El acabado superficial será el adecuado para el posterior tratamiento de protección. MEDIDA Y FORMA DE PAGO Se determinará, a partir del peso obtenido en báscula oficial de las unidades llegadas a obra, el peso de las unidades realmente ejecutadas según especificaciones de Proyecto. CRITERIO DE VALORACIÓN ECONÓMICA El precio incluye las soldaduras, los cortes, los despuntes, las piezas especiales, los casquillos y los elementos auxiliares de montaje. |
